• 中央空調維修資質信譽
當前位置: 主頁 > 方案大全 >

工廠中央空調安裝方案,安裝步驟流程及注意事

作者:admin 日期:2017-12-07 14:36 關鍵詞:工廠中央空調,中央空調,中央空調安裝

近期相信大家都對“工廠中央空調安裝方案,安裝步驟流程及注意事”這個話題比較感興趣,要想知道這個話題答案,那么我們首先要了解一些與之相關的內容,小編精心整理了該話題的相關內容,那么下面就讓小編帶大家一起了解一下吧!

  工廠中央空調一般是在車間里安裝,涉及到工廠加工以及員工工作內容及上下班等問題,其安全性、專業性以及特殊情況處理等問題都有著極其嚴格的工藝要求,本方案以某工廠施工方案為例,給大家簡單介紹工廠中央空調安裝方案。

  一、 施工技術措施

  1、 設備安裝

  1.1 主機房設備安裝

  1.1.1 主機房設置兩臺螺桿式水冷機組,六臺水泵,兩臺 冷卻泵。屋頂設三臺冷卻塔。

  1.1.2 設備在安裝時,必須先復核基礎尺寸,檢查預留洞孔,核實正確后方可進行安裝。

  1.1.3 設備運往現場后,可直接用吊車吊至基礎附近,然后采用專業工具將設備送至基礎上,并按規范要求安裝減振裝置或直接裝減振墊板。靜止設備、傳動設備均由鉗工進行找平找正工作。

  1.1.4設備安裝過程中,應注意設備配管口封閉,以免有臟物進入設備。

  1.2 送風設備的安裝

  1.2.1 風機盤管、空調風柜,新風機均為車間送風設備,應先進行外觀檢查和臨時水電檢驗,合格后方可安裝。

  1.2.2 對于風機盤管,新風機等,采用膨脹螺栓加可調節吊桿懸掛在天花板下。并在聯接點加設減振墊片。

  1.2.3 對于落地式的柜機應檢查基礎的平整,柜機安裝應穩定,并設置20mm厚橡膠防振墊。

  1.2.3 送風設備安裝應有1%的坡度,以保證凝結水的暢通。

  2. 管道的安裝

  2.1 水系統管道的安裝

  2.1.1 水管安裝前,必須檢查設備安裝是否符合要求,并清除浮銹、臟物,待達到要求后方可進行安裝。

  2.1.2 管道安裝要求簡潔、美觀,盡量減少彎頭,高點必須設放氣裝置,低點須設泄水裝置。

  2.1.3 管道安裝須有一定的坡度,特別是冷凝水管,順坡坡度不小于3/1000。

  2.1.4當管徑>150mm時,應采用無縫鋼管,用焊接鏈接;當管徑<150mm時,采用鍍鋅鋼管,連接方式采用焊接或絲口連接。

  2.1.5 管道支架形式及間距應嚴格按圖紙中要求布置。采用封閉式木墊支架,切不可使管道與鋼支架直接接觸。

  2.1.6 管道與設備連接處全部為軟連接。

  2.1.7 管路上的閥門、軟接頭等管道附件安裝必須經過現場試壓合格。

  2.1.8 管道穿墻、穿樓板,必須使用比管道大2#或2#以上的套管,且保證同心性,保證以后保溫的合理空間。另外,管道與管道之間,管道與建筑物之間必須保證有效的保溫距離。

  2.1.9 管道安裝完畢,必須對管道進行清洗,并進行管道的強度試驗及嚴密性試驗。

  2.1.10 管道壓力試驗采用水或壓縮空氣作介質,強度試驗時取最不利點工作壓力的1.25倍作試驗壓力,保持10分種,以壓力表不下降,無漏點,及目測管道無變形為合格;嚴密性試驗時,將強度試驗壓力降至工作壓力,保持24小時,壓力不超過0.05Mpa,外觀檢查管子連接處、管件、閥門等均無滲漏現象,為試驗合格。

  2.1.11 冷凝水管采用PVC管道,試水試漏時,應打開設備的放氣裝置,讓水充滿整個PVC管道,持續24小時,以管道無滲漏,設備凝結水盤不承水為合格。

  2.2 風系統的安裝

  2.2.1 風管采用優質鍍鋅鐵皮制作,進行工廠化預制。

  2.2.2 風管法蘭緊固螺栓的間距不大于150mm,風管及管件的制作應采用咬接或鉚接,風管法蘭墊片采用5mm厚橡膠板或石棉橡膠板。

  2.2.3 風管尺寸大于800mm時,按規范要求進行加固處理。

  2.2.4 風管不得有橫向拼接縫,盡量減少縱向拼接縫,矩形風管底邊寬小于800mm時,其底邊不得有縱向拼接縫。

  2.2.5 風管板材的拼接采用單咬口,圓形風管的閉合縫采用單咬口,彎管的橫向縫采用立咬口,矩形風管轉角縫采用轉角咬口、聯合角咬口或按扣式咬口,上述咬口縫處都必須涂密封膠,貼密封帶。

  2.2.6 風管內表面必須平整光滑,不得在風管內加骨架及加強筋,以免增加風管的阻力。

  2.2.7 金屬風管與法蘭連接時,風管翻邊應平整并緊貼法蘭,寬度不應小于7mm,翻邊處裂縫及孔洞應涂密封膠。

  2.2.8 中效過濾器后的風管法蘭鉚釘縫處應涂密封膠,涂密封膠前應清除表面的油污及臟物。

  2.2.9凈化空調系統風管安裝清洗后,必須進行漏風試驗,測漏風率時,應對所有密封處作全面檢查,保持靜壓1000Pa;潔凈度等于或高于1000級的系統,漏風率不應大于1%,潔凈度低于1000級的系統,漏風率不應大于2%。

  2.2.10 風管上所有閥門應安裝在易于操作的地方,防火閥易熔片在系統安裝完畢后裝入。

  2.2.11 風管與設備連接處,必須使用帆布軟接頭。

  3.系統的防腐保溫

  3.1 試壓、試漏檢驗合格后,進行防腐保溫工作。

  3.2 整個系統除鍍鋅材料外,其它鋼管、管架等應嚴格進行防腐。

  3.3 保溫不良引起冷凝水“結露”是空調的通病,系統使用保溫材料纏緊裹嚴,避免“漏風”,接頭應采用搭接錯縫的形式,杜絕有絲毫的空氣與管道進行接觸。另處,管道使用的隔熱材料及風管使用隔熱材料粘緊裹嚴,按照廠方所的技術要求操作。

  二、 施工程序與勞動力布置

  1、 整個空調安裝工程可按如下程序進行施工。

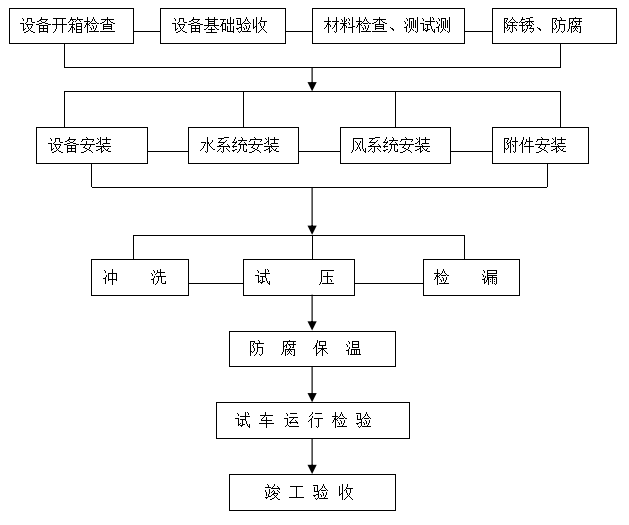

工廠中央空調安裝方案

  1. 勞動力布置

  本工程的施工可成立鉗工班(16人)、鉚工班(16人)、管工班(16人)、焊工班(8人)、防腐保溫班(12人)、綜合班(8人)、管理人員(3人),共計79人,要求各工序應合理安排,交叉進行。

  三、 質量安裝施工措施

  施工保證質量,工程技術人員必須做好施工記錄,按照我公司取證的ISO9001系列質量體系文件運行工程優良。

  施工符合安全規范安全。

  四、 工程工期

  工程嚴格遵循施工程序,保證工程質量,合理利用勞動力,交叉作業,加班加點,力爭130天完成。

以上就是小編解答關于《工廠中央空調安裝方案,安裝步驟流程及注意事》的全部內容了,如果您還想要了解更多關于中央空調清洗、中央空調維修等相關的知識,請持續關注我們!本文鏈接:http://999re.cn/fangan/13.html

隨機tag標簽

在線客服

獲取報價

官方微信公眾號

掃描二維碼關注京樂企服

免費
預案

免費上門
2小時響應
